融实上书苑项目
时间沉淀细节,匠心打磨品质
在日夜兼程的精工雕琢下
由首建建设发展有限公司
承建的
融实上书苑项目的轮廓也逐渐丰盈
借着秋日的美好与灿烂
为您带来最新项目工程进度播报
项目详情

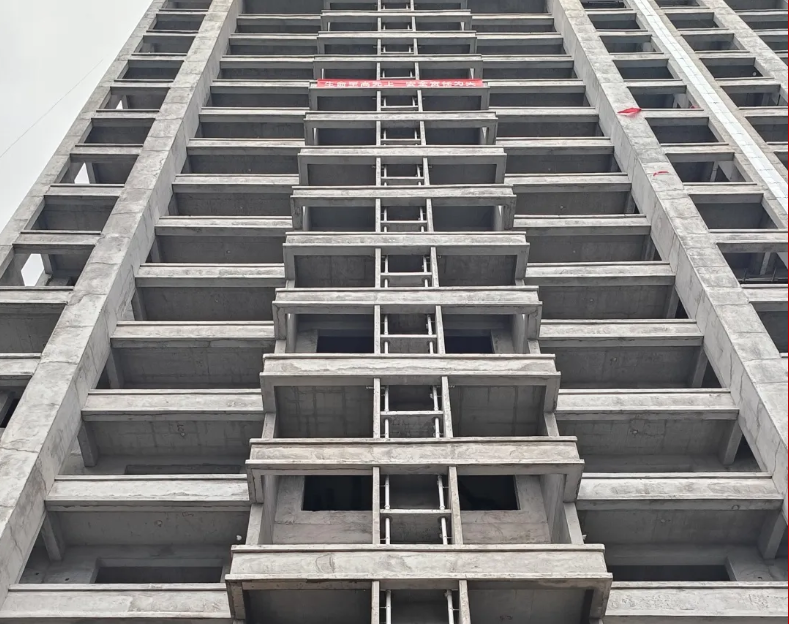

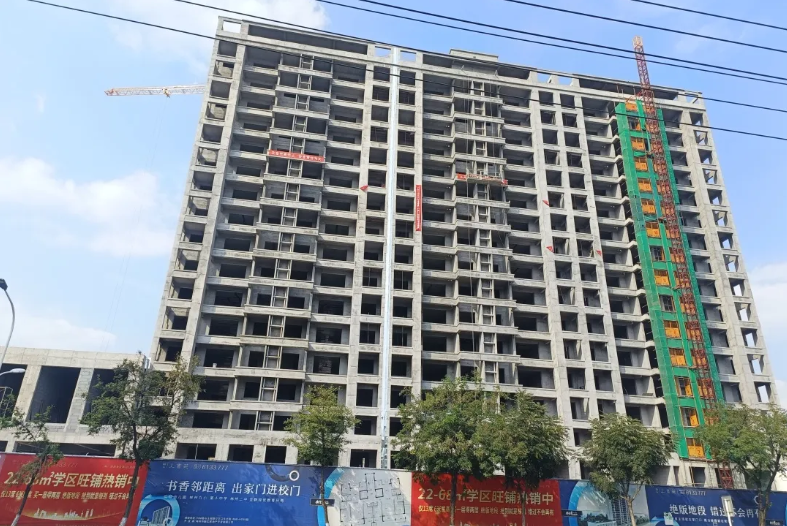

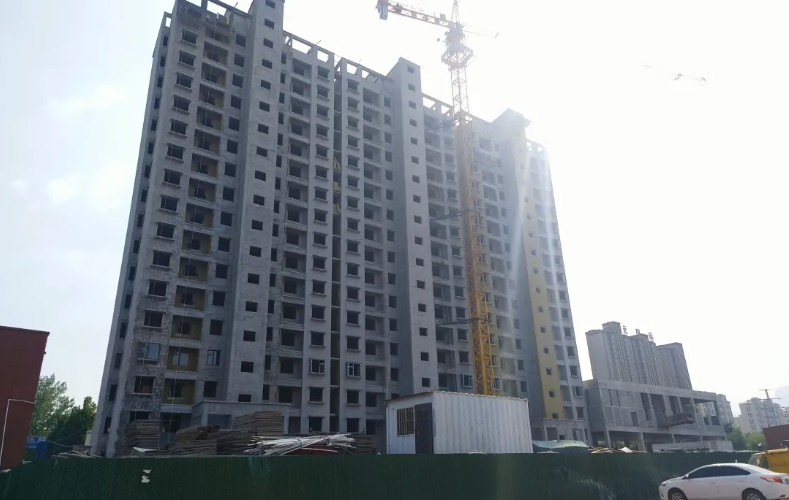

主楼完成情况:
1、主楼抹灰已全部完成;
2、二次结构砌筑全部完成;
3、屋面防水完成60%;车库顶板防水完成20%;设备间防水完成50%;
4、排水管道安装完成70%;给水、采暖管已进场,具备安装条件;
5、车库坡道全部完成;
6、北围墙全部完成;
7、门窗已具备安装条件
8、外墙保温已完成75%(东侧、西侧已完成;北侧全部完成;南侧已具备保温施工);
9、消防已进场,开始施工;
10、公共区域贴砖已进场,开始铺贴样板间;
商业完成情况:
1、二次结构:二层砌筑完成;一层开始砌筑;
2、地下室外墙回填土已完成;
3、一层回填土完成50%;
室外工程完成情况:
1、车库北侧回填土完成
